500kV输电线路——续写辉煌史诗

30年前的1994年5月27日19时,500kV输电线路正式投运。这一工程堪称二十世纪的奇迹,因为其创下了史无前例的纪录,即工程规模庞大,全长近1500公里、技术复杂、设计和施工仅用两年时间。

北南500kV一回路输电线路工程堪称越南二十世纪九十年代的奇迹。图自越通社

该工程有助于统一全国北中南三个地区的电力系统,成为国家重要转折点,体现党和国家新时代促进经济发展、确保国家能源安全的战略视野,同时展现出越南人民的本领、智慧和创造力。

北南500kV一回路输电线路投运10多年之后,2005年9月23日,越南电力部门继续创造新奇迹,即北南500kV二回路输电线路实现投运通电。

截至目前,越南电力集团(EVN)和有关单位正在本着敢想、敢做、敢担当精神抓紧时间、下定决心和加倍努力完成北南500kV三回路输电线路工程。

延续奇迹

2008-2019年阶段,北南500kV一回和二回输电线路已得到投资增加负载能力,因此500kV一回和二回输电线路的输电容量可达2300兆瓦,年输电超120亿千瓦时。

然而,南部地区多地因输电线路超负荷而出现局部停电,而南部地区部分电力工程施工进度缓慢导致电力严重短缺。

随着用电需求每年增长8%以上,2011-2030年阶段,发电量须达5700亿千瓦时。面对此情况,政府决定指示越南电力集团投建波来古-美福-蓬桥段500kV输电线路,这是北南500kV三回输电线路的第一段。

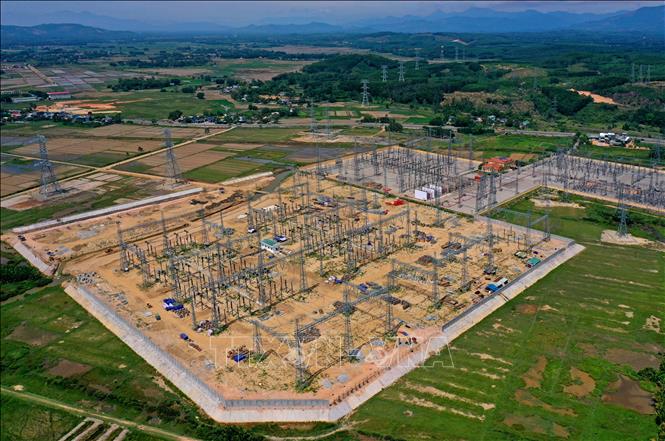

二号波来古500kV变电站。图自越通社

波来古-美福-蓬桥段500kV输电线路于2014年正式投运具有重大意义,确保从北部到南部输电安全稳定,及时为2014年旱季及后续几年人民生活与经济社会发展提供充足电力支撑。

该工程同时也为东南部和西南部地区电网互联奠定基础,在全国各地之间电力交换需求大的背景下确保电力系统安全稳定运行。

2018年,越南政府总理继续指示越南电力集团建设永昂-广泽-石坡-二号波来古500kV输电线路,总长近742公里。工程建设进程中因自然灾害和新冠肺炎疫情而遇到了很多困难。4年后的2022年8月17日,该工程完成并网运行。

越南国家电力传输总公司(EVNNPT)逐步掌握技术,为输电网管理工作提供服务。图自越通社

永昂-广泽-石坡-二号波来古500kV输电线路的并网投运有助于提高国家电力系统的500kV电网的输电能力

永昂-广泽-石坡-二号波来古500kV输电线路的并网投运具有重大意义,有助于提高国家电力系统的500kV电网的输电能力,确保河静省、广平省、广治省、承天顺化省、广义省、嘉来省、昆嵩省、岘港市及附近地区供电安全可靠。

开辟新机遇

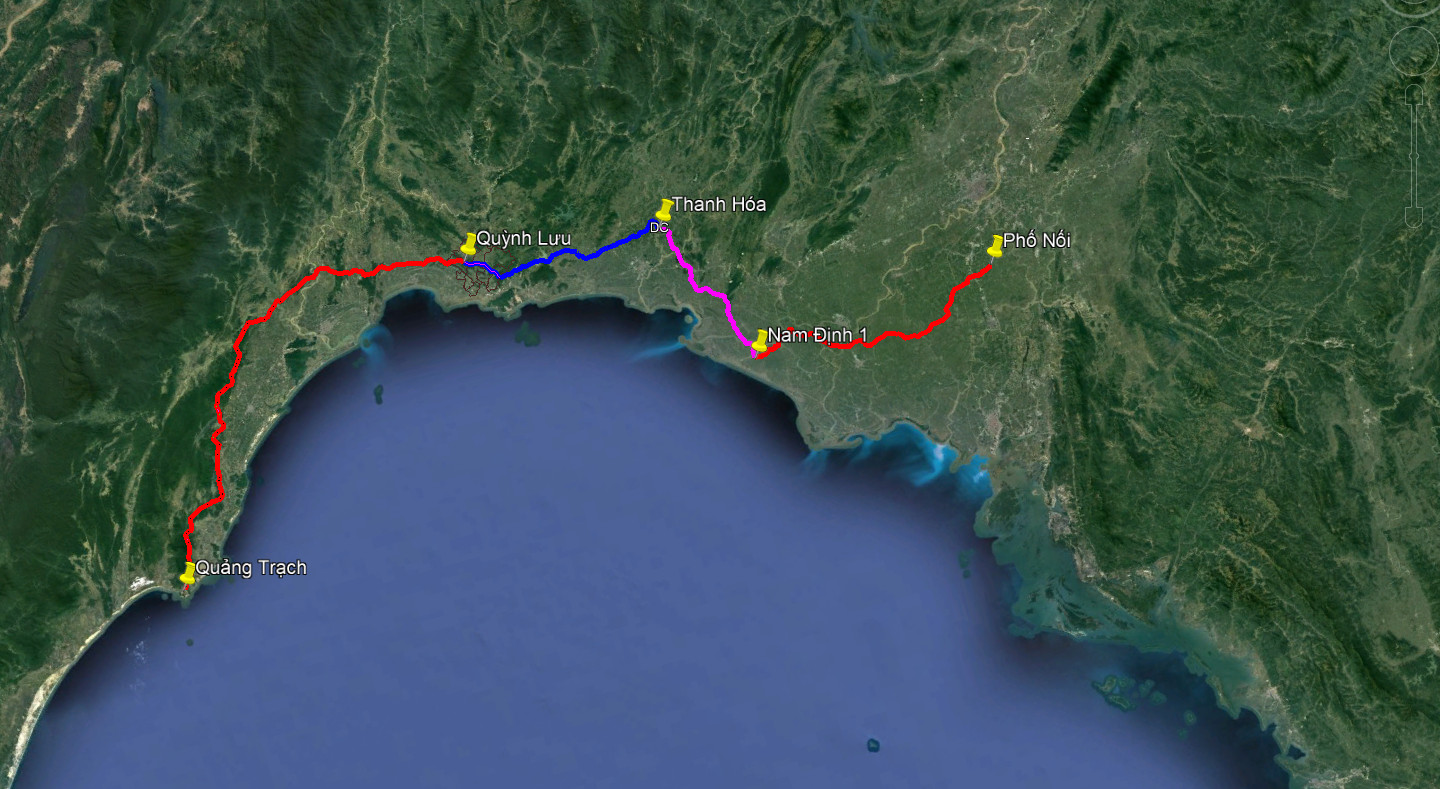

继上述工程之后,2023年10月,兴安省诺街至广平省广泽段500kV 三回输电线路工程正式动工兴建。该工程全长约519公里,总投资额约22.4万亿越盾;包括4个子项目,即广泽—琼流、琼流—清化、清化-南定一号热电厂和南定 一号 热电厂-诺街。


从广平省广泽至兴安省诺街路段500kV三回输电线路工程

  • 总长: ~519 公里
  • 投资总额: ~22.356万亿越盾(折合人民币68.7亿元).
  • 包括4个子项目,即广泽—琼流、琼流—清化、清化-南定一号热电厂和南定 一号 热电厂-诺街。

这对越南输电乃至供电工作来说是一项重要工程。该工程竣工之后会将中部至北部输电容量从2200兆提升至5000兆瓦,在北部炎热高峰期电力供应保障工作遇到较多困难的背景下解决供电问题。

4月1日下午,越南政府总理范明政就广平省广泽至兴安省诺街路段500kV三回输电线路工程施工情况主持与各部门、地方和单位的会议。图自越通社

越南政府总理范明政强调了北部500kV三回输电线路工程的意义和重要性,并要求各部门、机关和地方本着“一切为了民族的利益、人民的利益和国家的发展”精神加强工程施工监督工作,确保工程按期保质完成。

4月1日下午,越南政府总理范明政就广平省广泽至兴安省诺街路段500kV三回输电线路工程施工情况主持与各部门、地方和单位的会议。图自越通社

要求各部门、机关和地方本着“一切为了民族的利益、人民的利益和国家的发展”精神加强工程施工监督工作,确保工程按期保质完成。

2024年6月30日,电力工程师已完成从清化站到南定站的输电线路工程。该工程长74.4公里,经过南定省、宁平省、清化省,是从广平省广泽至兴安省诺街路段500kV 三回输电线路工程的四个子项目之一。

国家输电总公司(EVNNPT)和各有关单位见证清化—南定路段500kV输电线路工程并网通电。越南电力集团供图

该工程建成后将有效降低越南现有500kV输电线路负荷且避免过载现象,增加中北部接口稳定输电储备,增加从中北部地区电源到北部地区电力负荷中心的容量等。

工程实施进程中也遇到不少困难和挑战,但本着“干就完了”、“顶着太阳,战胜风雨”的精神,工程师和工人们已尽职尽责,确保工程按期完工。

6月22日下午,政府总理范明政对经过清化省的广泽—诺街路段500kV三回输电线路工程实施情况进行监督检查。图自越通社

本着“干就完了”、“顶着太阳,战胜风雨”的精神,工程师和工人们已尽职尽责,确保工程按期完工。

清化—南定路段500kV 三回输电线路工程如期竣工并网已为从广泽至诺街路段500kV 三回输电线路工程按照政府总理的指导意见竣工并网注入动力。(完)
