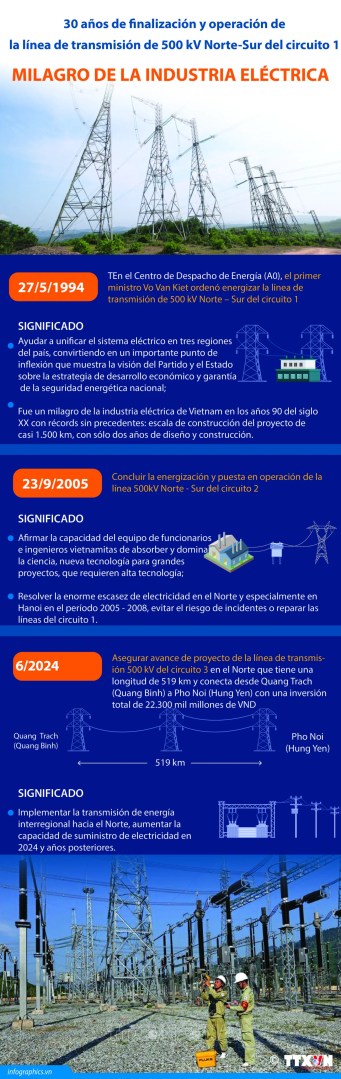

Hace 30 años, a las 19:00 horas del 27 de mayo de 1994, se puso oficialmente en funcionamiento el sistema eléctrico de 500 kV. Este proyecto era un milagro del siglo XX, porque estableció récords sin precedentes como una escala de construcción muy grande de casi mil 500 km y tecnología compleja, tanto de diseño como de construcción, en una duración de dos años.



El circuito 1 de la línea Norte-Sur de 500 kV constituyó un milagro de Vietnam en los años 90 del siglo XX. (Fuente: VNA)
Se trata del proyecto que ayuda a unificar el sistema eléctrico en tres regiones del país, convirtiéndose en un importante punto de inflexión que demuestra la visión de la era del Partido Comunista y el Estado de Vietnam sobre la estrategia de desarrollo económico y garantiza la seguridad energética nacional, además de reflejar la valentía, la inteligencia y la creatividad del pueblo vietnamita en el período de reforma.
Después de más de 10 años de operación del circuito 1 de la línea Norte-Sur de 500 kV, el 23 de septiembre de 2005 la industria eléctrica de Vietnam marcó un nuevo milagro: puso en operación el circuito 2 de la línea Norte-Sur de 500 kV.

Luego de los circuitos 1 y 2 de la línea de transmisión eléctrica de 500 kV, el Grupo Nacional de Electricidad (EVN) y las entidades involucradas aceleran la implementación de la construcción de la sección del circuito 3 con gran determinación y responsabilidad.
Continuando el milagro
Durante el período de 2008 a 2019, se invirtió en dos circuitos de línea Norte-Sur de 500 kV para aumentar la capacidad de los capacitores verticales y elevar así la capacidad de carga, por lo que la capacidad de transmisión en esos dos circuitos puede llegar hasta dos mil 300 MW, con una potencia de transmisión que supera los 12 mil millones de kWh por año.


Sin embargo, muchos lugares de la región sureña todavía tienen cortes de energía locales debido a líneas de transmisión sobrecargadas, mientras que algunos proyectos de energía del Sur están retrasados, lo que provoca graves cortes de energía.



Con un aumento de la demanda de electricidad de más del 8% anual, en el período 2011-2030 la producción de electricidad tendrá que alcanzar los 570 mil millones de kWh. A raíz de esta meta, el Gobierno decidió asignar a EVN la inversión en el proyecto de la línea Pleiku-My Phuoc-Cau Bong de 500 kV que es el primer tramo del circuito 3 de la línea eléctrica.
La estación transformadora de 500 kV Pleiku 2. (Fuente: VNA)
La puesta en servicio del proyecto clave de la línea de 500 kV Pleiku-My Phuoc-Cau Bong en 2014 es extremadamente importante, ya que garantiza una transmisión de energía segura y estable del Norte al Sur, suministra rápidamente suficiente electricidad para la vida diaria y el desarrollo socioeconómico de todo el Sur, en general, y de Ciudad Ho Chi Minh, en particular.
La obra también contribuye a crear una premisa para conectar la red eléctrica en la región Este-Suroeste, garantizando un funcionamiento seguro y económico del sistema eléctrico en los casos en que se requiera un intercambio de energía de alto nivel entre regiones de todo el país.



En 2018, tras el tramo de la línea de 500 kV Pleiku-My Phuoc-Cau Bong, el Gobierno decidió encargar a EVN el despliegue de la construcción del tramo Vung Ang-Quang Trach-Doc Soi-Pleiku 2 con una longitud de 742 km. El proceso de implementación del proyecto encontró muchas dificultades debido a desastres naturales, inundaciones y la pandemia de COVID-19. Luego de cuatro años, el 17 de agosto de 2022, la Corporación Nacional de Transmisión de Energía completó la energización de este programa.


EVNNPT ha dominado gradualmente la tecnología para servir a la gestión y operación de la red de transmisión eléctrica. (Fuente: VNA)

La carga de energización y transporte del proyecto de línea de 500 kV en la sección Vung Ang-Quang Trach-Doc Soi-Pleiku 2 contribuye a mejorar la capacidad de transmisión de la red eléctrica de 500 kV del sistema eléctrico nacional
La carga de energización y transporte del proyecto de línea de 500 kV en la sección Vung Ang-Quang Trach-Doc Soi-Pleiku 2 es importante, ya que contribuye a mejorar la capacidad de transmisión de la red eléctrica de 500 kV del sistema eléctrico nacional y garantiza el suministro de electricidad a las provincias de Ha Tinh, Quang Binh, Quang Tri, Thua Thien Hue, Quang Nam, Quang Ngai, Gia Lai, Kon Tum, la ciudad de Da Nang y sus alrededores.
Abren nuevas oportunidades
En octubre de 2023, se inició el proyecto del circuito 3 de la línea de transmisión eléctrica de 500 kV que une el distrito de Quang Trach, provincia central de Quang Binh, y Pho Noi en la localidad norteña de Hung Yen. La obra tiene una longitud total de unos 519 km y una inversión de unos 894 millones de dólares. Se divide en cuatro tramos: Quang Trach-Quynh Luu; Quynh Luu-Thanh Hoa; Thanh Hoa-Central Térmica Nam Dinh 1 y Central Térmica Nam Dinh 1- Pho Noi.

El proyecto del circuito 3 de la línea de transmisión eléctrica de 500 kV une el distrito de Quang Trach, provincia central de Quang Binh, y Pho Noi en la localidad norteña de Hung Yen.
- Longitud: ~519 km
- Inversión: ~894 millones de dólares.
- Se divide en cuatro tramos: Quang Trach-Quynh Luu; Quynh Luu-Thanh Hoa; Thanh Hoa-Central Térmica Nam Dinh 1 y Central Térmica Nam Dinh 1- Pho Noi.
Se trata de un proyecto importante para el suministro y trasmisión de electricidad de Vietnam. La finalización de la obra ayudará a aumentar la capacidad de transmisión de energía desde la región central hacia el Norte, de dos mil 200 MW a cinco mil MW, para resolver el problema del suministro energético en el Norte, en el contexto de los cortes durante la temporada alta de calor.

Al enfatizar la importancia del proyecto de la línea de transmisión del circuito 3 de la línea 500 kV, el primer ministro Pham Minh Chinh solicitó a los ministerios, sectores y autoridades prestar atención a la supervisión de la construcción para garantizar el progreso, calidad y seguridad laboral.

Los ministerios, sectores y autoridades deben prestar atención a la supervisión de la construcción para garantizar el progreso, calidad y seguridad laboral.
El 30 de junio de 2024, ingenieros de la industria eléctrica completaron las etapas de transmisión de energía desde la estación Thanh Hoa hasta Nam Dinh. El tramo tiene una longitud de 74,4 km, pasa por las provincias de Nam Dinh, Ninh Binh y Thanh Hoa, y es uno de los cuatro proyectos componentes del circuito 3 de la línea de 500 kV desde Quang Trach (Quang Binh) a Pho Noi (Hung Yen).

Una vez completado, el proyecto ayudará a reducir la carga y evitar la sobrecarga del sistema de línea de 500 kV existente. Al mismo tiempo, ayuda a mejorar las reservas de estabilidad de transmisión en Norte-Centro.





Durante la implementación del proyecto, a pesar de numerosas dificultades, los realizadores superaron desafíos con alta determinación para llevarlo a su destino a tiempo.



El 22 de junio, el primer ministro Pham Minh Chinh inspeccionó la construcción del circuito 3 de la línea 500 kV Quang Trach-Pho Noi que pasa la provincia de Thanh Hoa. (Fuente: VNA)
A pesar de numerosas dificultades, los realizadores superaron desafíos con alta determinación para llevarlo a su destino a tiempo.
La finalización del circuito 3 de la línea de 500 kV en el tramo Thanh Hoa-Nam Dinh a tiempo ha creado motivación para completar la construcción del todo el circuito 3 desde Quang Trach (Quang Binh) hasta Pho Noi (Hung Yen)./.
